Строительство Нижне-Бурейской ГЭС

вторник, 23 октября 2012 г.

В Амурской области начатое в 2010 году строительство Нижне-Бурейской ГЭС плавно переходит из подготовительного этапа в этап строительства основных сооружений. Это важный рубеж в строительстве любой ГЭС, ведь от того, насколько качественно выполнены подготовительные работы, напрямую зависит то, насколько быстро будет продвигаться строительство в дальнейшем. Посмотрим, что сделано на данный момент.

Для начала напомним, что из себя представляет Нижне-Бурейская ГЭС. Это так называемая контррегулирующая электростанция, расположенная ниже мощной Бурейской ГЭС. Ее задача – перерегулирование неравномерных в течение суток сбросов с Бурейской ГЭС, для исключения резких колебаний уровня в нижнем бьефе. Створ Нижне-Бурейской ГЭС находится у поселка Нижнебурейский, что существенно упрощает мероприятия подготовительного этапа в части строительства дорог и другой инфраструктуры. Проектная мощность Нижне-Бурейской ГЭС – 320 МВт, среднегодовая выработка – 1,65 млрд.кВт.ч.

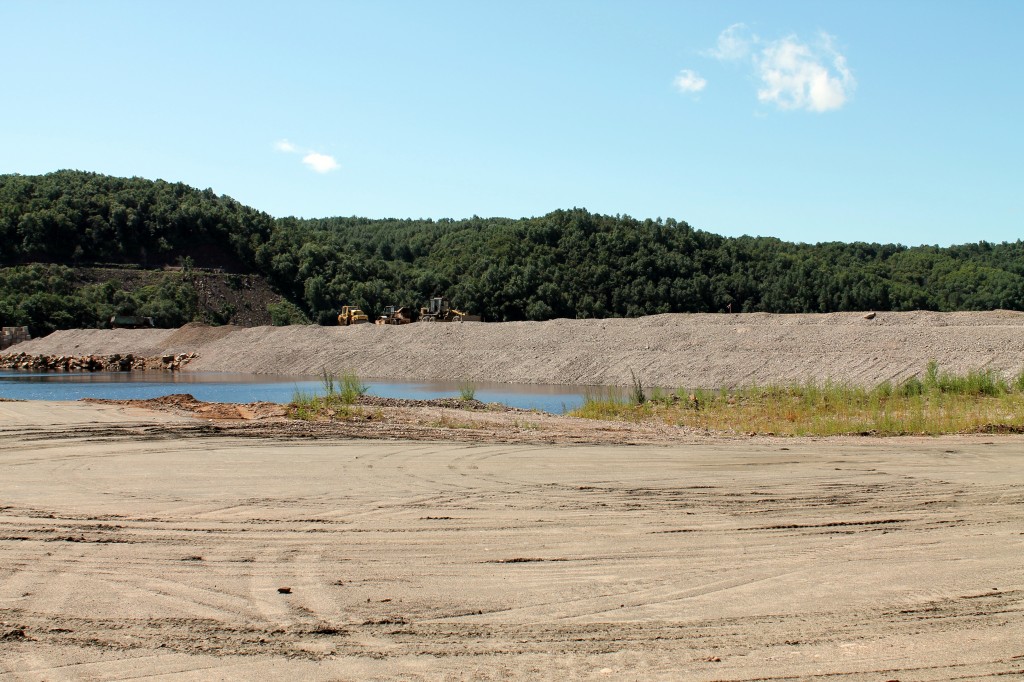

Перемычки котлована

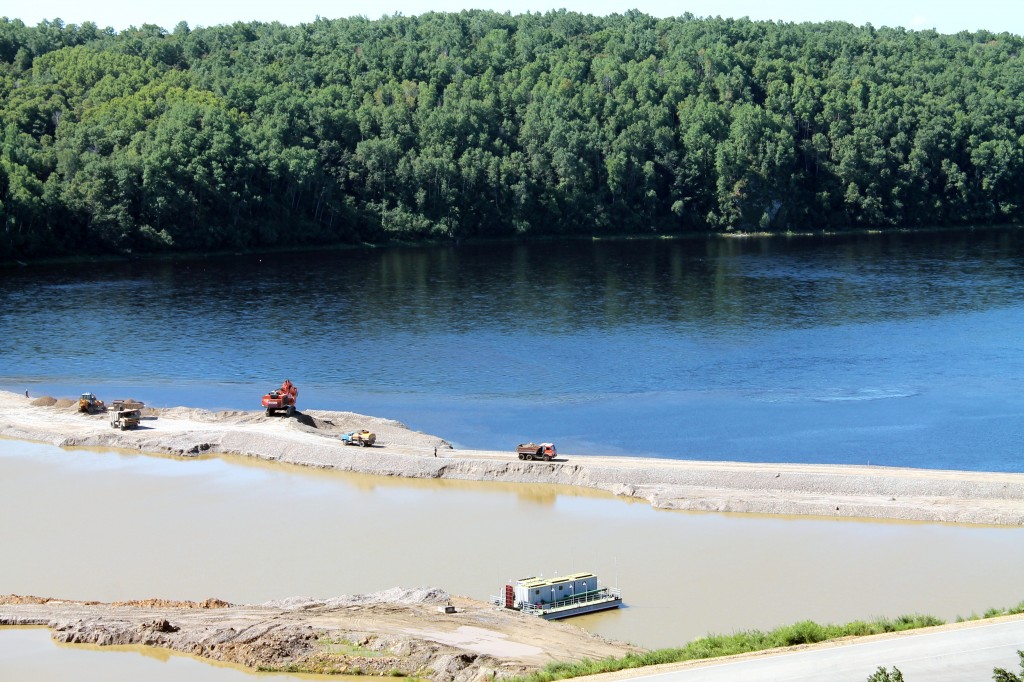

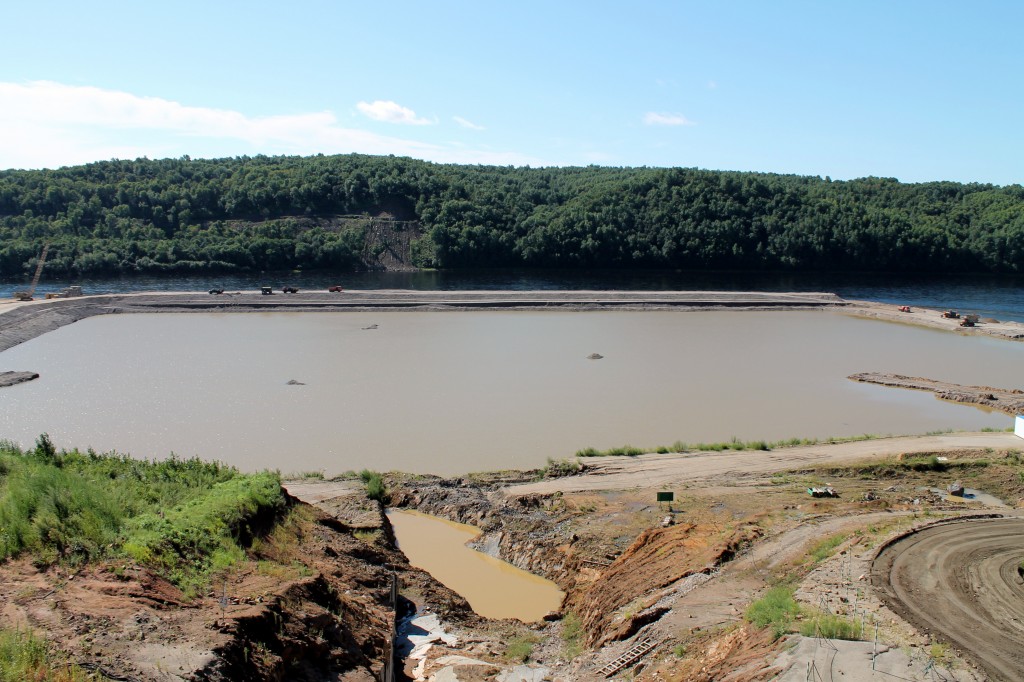

Непосредственно в створе ГЭС отсыпаны перемычки котлована основных сооружений в русле Буреи. В дальнейшем котлован будет осушен и в нем начнется строительство здания ГЭС и водосбросной плотины. Воду будут откачивать мобильные насосные станции. На фотографии одна из них уже плавает в котловане:

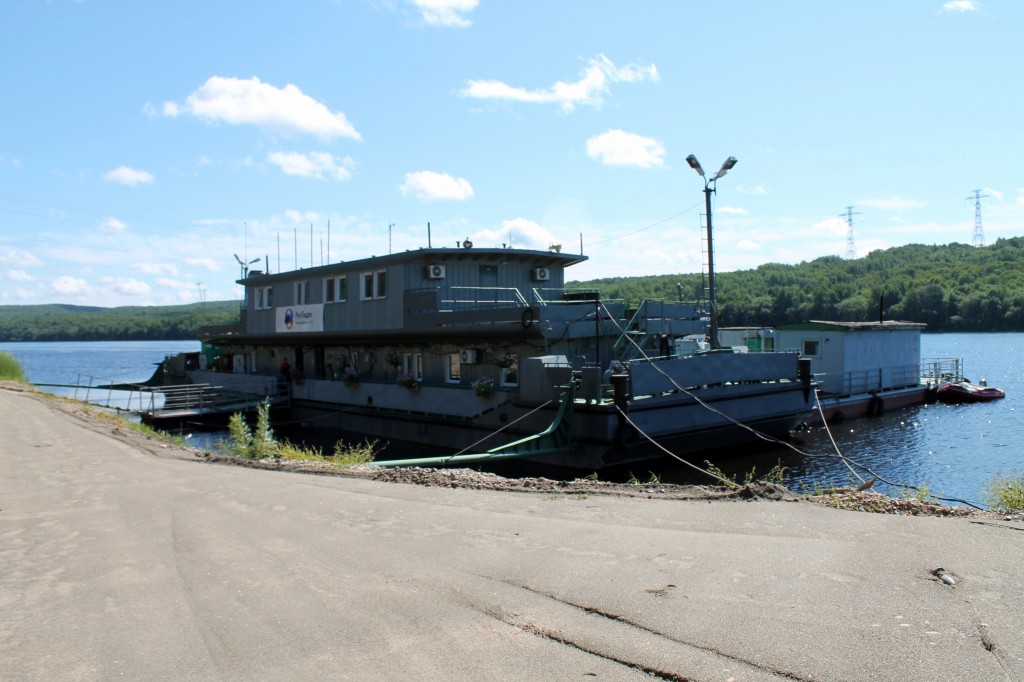

Штаб строительства расположен на дебаркадере, который раньше располагался в Бурейском водохранилище. Потом его перетащили в нижний бьеф (мимо плотины высотой 140 м!) и привели по реке к стройплощадке.

В процессе строительства откопали геологоразведочную штольню 1930-х годов. О гидроэнергетическом освоении Буреи задумывались уже тогда.

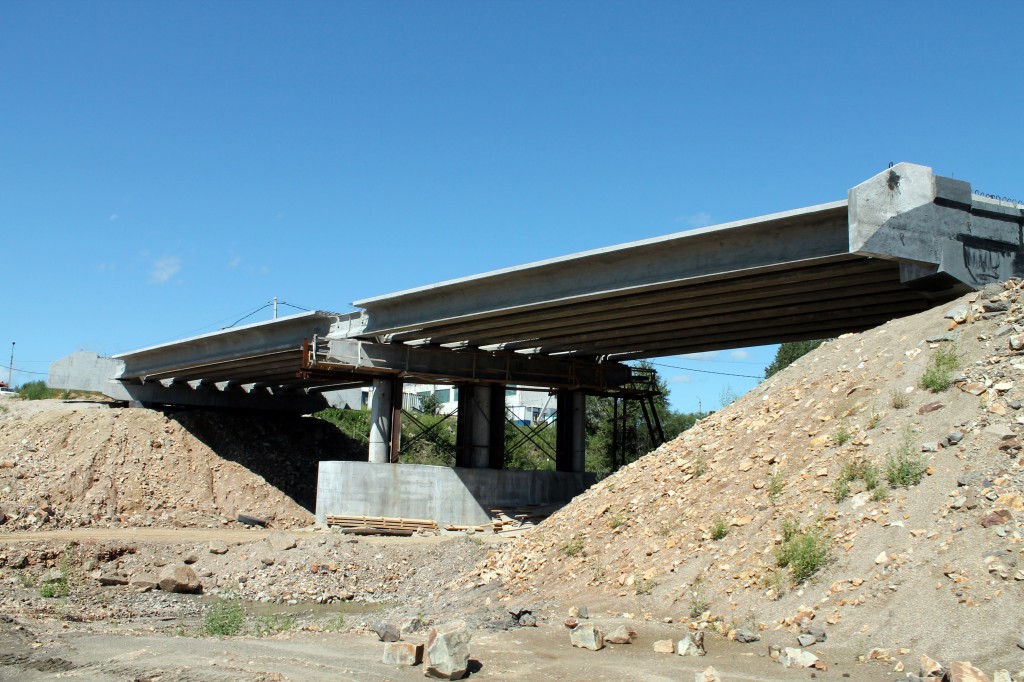

К створу гидроузла построена дорога, включающая в себя мост через реку Долдыкан.

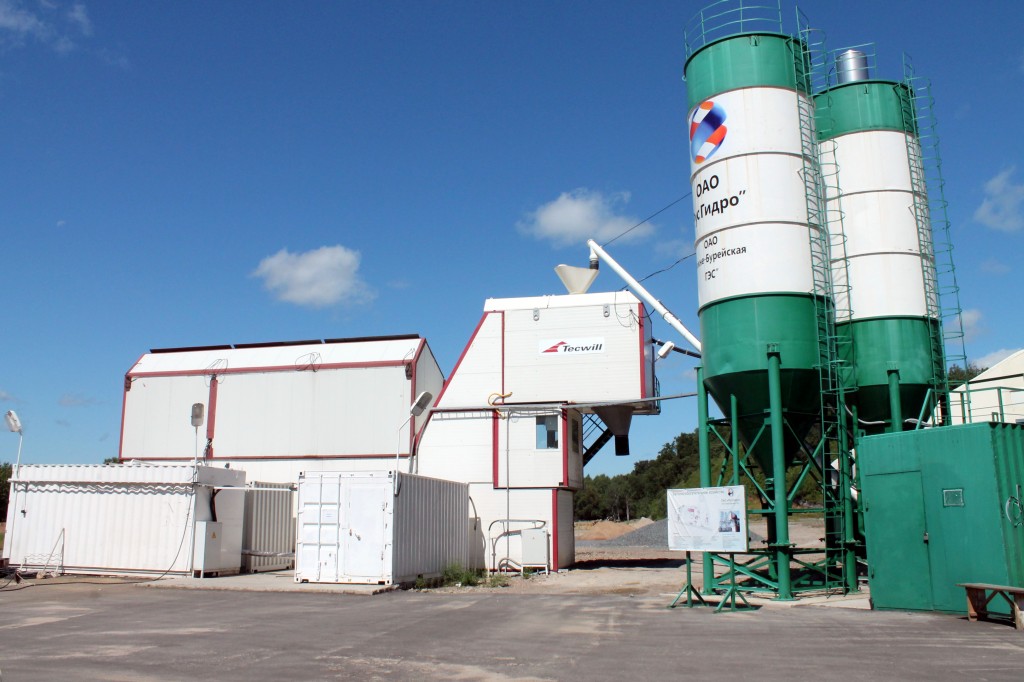

Уже готов бетонный завод.

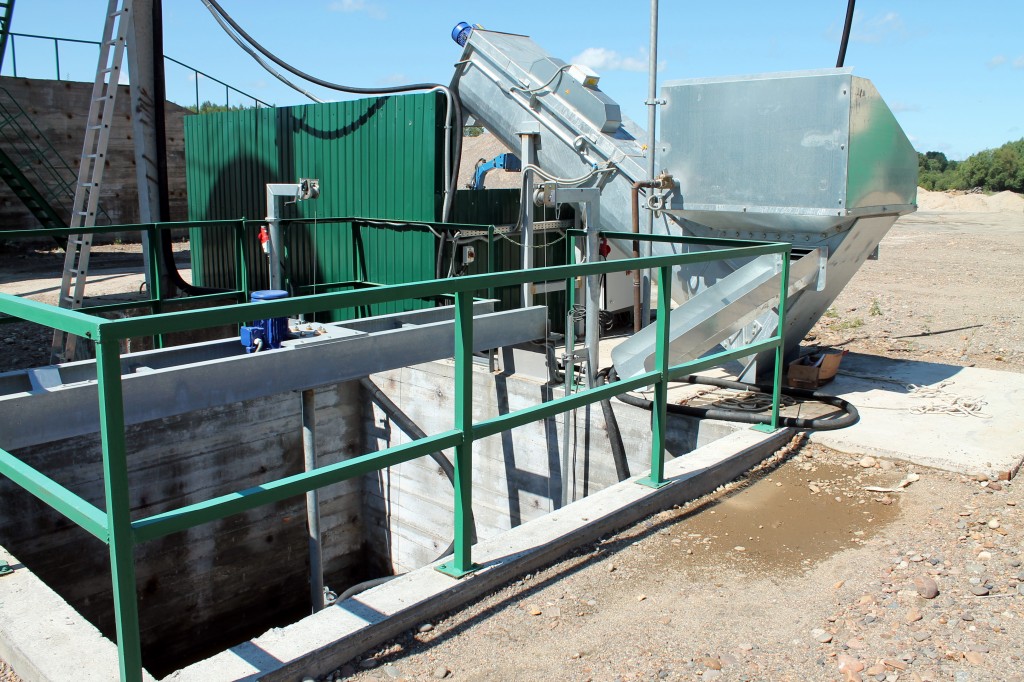

Его особенность – специальное устройство, перерабатывающее дефектный бетон. Требования к качеству гидротехнического бетона очень высокие, и периодически отдельные партии бракуются. Забракованная партия пойдет в переработку и превратится в бетон, соответствующий стандартам.

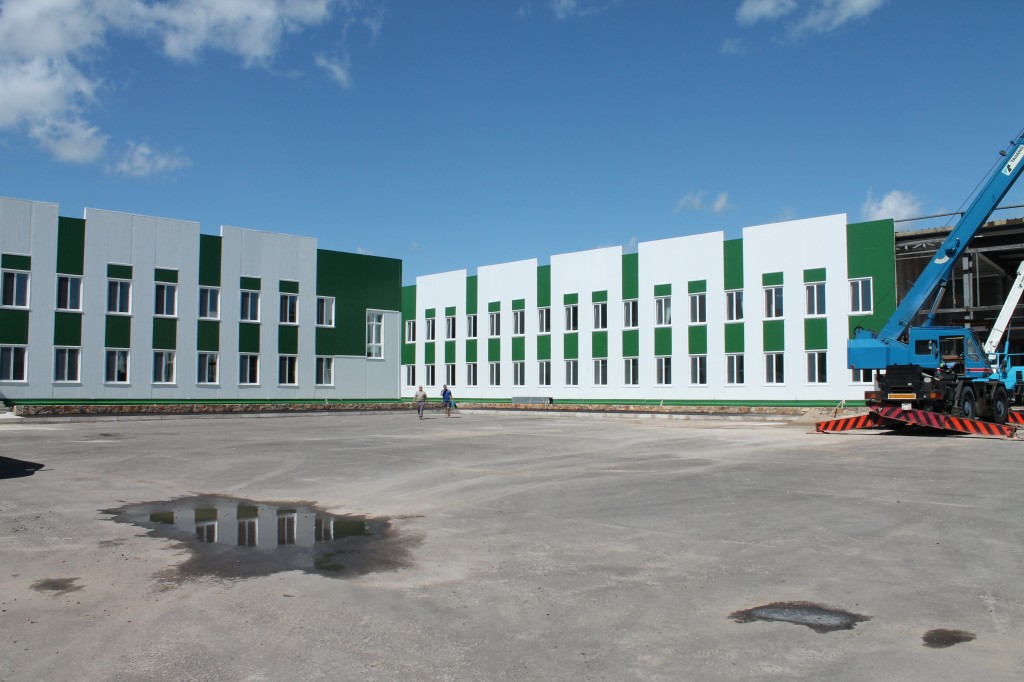

Это база генерального подрядчика строительства, откуда будет осуществляться руководство стройкой.

А это – база строительной техники

В зону строительства попало несколько редких деревьев. Было решено сохранить их, заодно сделав зону отдыха.

Строителям, а также сотрудникам ГЭС нужно где-то жить. Для них строятся жилой дом и отдельные коттеджи.

По существующим планам, первый гидроагрегат Нижне-Бурейской ГЭС должен быть пущен уже в 2014 году.
